大修主線

看到異常,何時喊加測?

先排除量測不可靠,再把異常位置與分布交給主辦確認。

本頁依據協和破管歷史與 NDT 趨勢;發現、分布與原因推論分開,範圍由主辦確認。

看到哪些訊號要回報

五類訊號:單點偏低、連續偏低、外觀異常/厚結渣、銲道/固定件、交界/歷史低點。先確認量測有效,再回報位置與分布。

看到這 7 種狀況就回報

1

數字進黃、紅區,或恰好等於1.5材質衰減值 <1.5、或恰為1.5需複測確認,或≤1.0已在紅區;厚度到達或接近85%暫用比較線。

2

連續幾支都偏低可能不是單支問題;先確認量測有效再複測低點,標記同管上下位置與鄰管,由主辦依分布及核定程序決定擴測範圍與方法,測到邊界清楚並留紀錄。

3

管子變色、鼓起、裂開先拍照、標管號,不能只用目視說「應該沒事」。

4

厚結渣、厚油灰燃油爐的釩、硫熱腐蝕可能藏在下面;要清到母材再看。

5

銲道與固定件附近tie bar、buckstay、5/8 吋固定桿、管翼、管夾點銲附近,抽測網格容易漏掉。

6

牆面交界與 ARCH 轉角前/後牆接中間牆、ARCH 接後牆與中間牆,受熱伸縮拉扯集中。

7

上次大修就不良舊低點要重新定位複測,不可因表面換了記號就跳過。

協和最該盯的落點

前牆/北後牆/南/ARCH 轉角西牆東牆 中間分隔牆 紅點=交界、銲道、固定件,要離開抽測網格再看
教學示意:上=前牆/北、下=後牆/南、左=西牆、右=東牆。真正點位要回到現場標示、歷史破管記錄與核定圖面。

現場練習與回報方式

同一支管材質衰減量兩次差 0.6,檢測員沒重新拋光也沒換耦合劑就再量一次,可以直接拿這個數字回報加測範圍嗎?

看答案與原因

不行。差這麼多,先看拋光、耦合劑、探頭接觸、標準管是不是同一支再量,排除耦合不良、校正不確實等量測本身不可靠的原因,確認讀值穩定後才回報,不要用不穩定的數字去畫加測範圍。

這是理解情境練習,答對不代表已完成加測判斷,也不會自動勾選檢查表。

管子表面看起來有一條黑線,可以直接寫「這是裂紋造成的」嗎?

看答案與原因

不行。外觀看到的痕跡只能先描述「看到什麼」,機制(是不是裂紋、是什麼原因造成)要由合格判讀人員依對應檢測方法與程序判定,不能只憑外觀推論就下結論。

外觀與機制推論分開;先回報看到什麼,機制判定交給合格人員。

一句話模板:
「協__機、__呎、__牆,第__支,初測__、複測__;旁邊第__到__支也偏低。我已保留標記和照片,請主辦人確認加測範圍。」

常用技術資料與來源

Technical Details|完整來源、歷史資料與 unresolved
弱點依協和 69~100 年 58 筆破管統計、109~112 年 NDT 趨勢及本次換管規劃整理。低點與加測範圍仍須由主辦單位依正式程序確認。
七種狀況、原始統計與規劃

3 分鐘學會

  1. 單點偏低
  2. 連續偏低
  3. 外觀異常/厚結渣
  4. 銲道/固定件
  5. 交界/歷史低點

這五类是回報入口;實際加測方法與範圍由主辦依分布和核定程序決定。

展開本課圖解、互動與情境
這頁在幹嘛:檢測不是照表打完勾就結束。看到低數字、連續偏低或協和歷史弱點時,要主動標記並請主辦人擴大檢查。
✓ 喊加測不是找麻煩

大修檢測準則要求各廠依鍋爐特性、破管歷史與風險,自行增加檢測數量、範圍或方法。你是在幫機組把關。

歷史告訴我們:只量管身不夠

協和四部機歷史 58 起破管中,水牆管 22 起;約 15 起落在銲道、約束件或牆面交界。這些位置常不在固定抽測點上。

本次大修特別任務(規劃,開工前核本次核定範圍)

下列兩張卡片是既有規劃資料(來源:FACTS.md H節),不代表已發包或已確定完成的支數;正式範圍務必以開工前核定的施工圖與契約文件為準。

協三機 115 年(規劃)

58 呎中間分隔牆:111 年已換北起第 30~99 支,共 70 支;規劃本次換剩餘 30 支(約 985 呎),開工前請核對實際核定支數。

另外確認

歷史分析顯示 52/60 呎東、西牆有低材質衰減點。即使不在規劃換管範圍,也要逐點複核、加測並記錄處置。

協四機 116 年(規劃)

後爐 80 呎:ARCH 垂直段 82 支+切換管 41 支,規劃共 123 支(約 984 呎),開工前請核對實際核定支數。

另外確認

省煤器進口集管短管(STUB)曾有流動加速腐蝕(FAC)破管;低溫端也要連同 EP 漏風、AH 酸露點風險一起看。

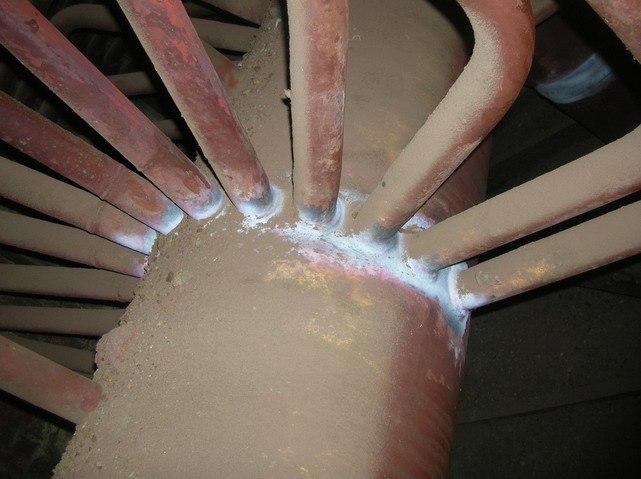

多支短管接到集管的實際照片,可見接頭與手寫標記
集管短管(STUB)示意:每個接頭都要能對回銲口編號;這是歷史現場照片,不是本次省煤器 STUB 的確切位置或檢測合格證據。
⚠ 需要切管送驗時,是另一條支線

加測是 NDT 擴大範圍;切管化驗查的是材質劣化與管內結垢,不是第七種 NDT。切哪支、切多長依機關檢驗員指示,樣品要能對回原管號,要不要等報告才放行由主辦決定。

看切管化驗支線 › 看大修順序 ›
