NDT 檢測及切管化驗(含大修磨點)
搭架、清灰之後才輪到這一章。順序是:磨點 → 校正後初次 NDT → 每天回報缺陷 → 缺陷處置後再檢 → 切樣送驗或換管 → 銲道 RT → 正式報告。 磨點做不好,後面每一個數字都不可靠,所以放在最前面。

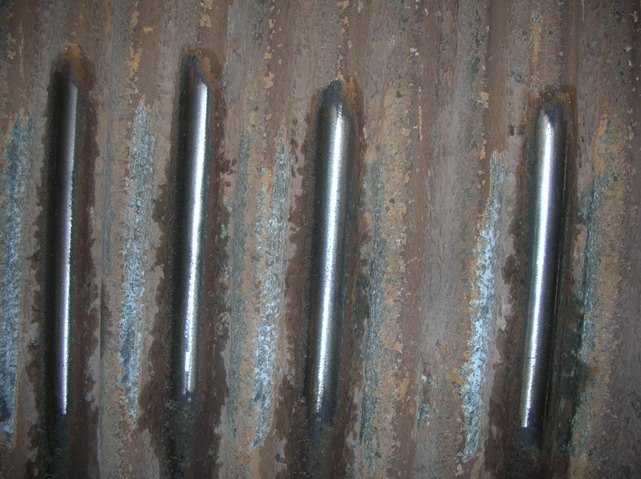

① 磨點:把要量的地方磨到能量
磨點位置由機關檢驗員指定。磨點完成只代表該點具備初檢條件,不代表已檢測或合格。 磨點數量(磨光)與 NDT 檢測點數是契約裡兩張不同的表,不能互相代換。
磨點資料載入中…
② 契約 NDT 範圍:量哪裡、量多少

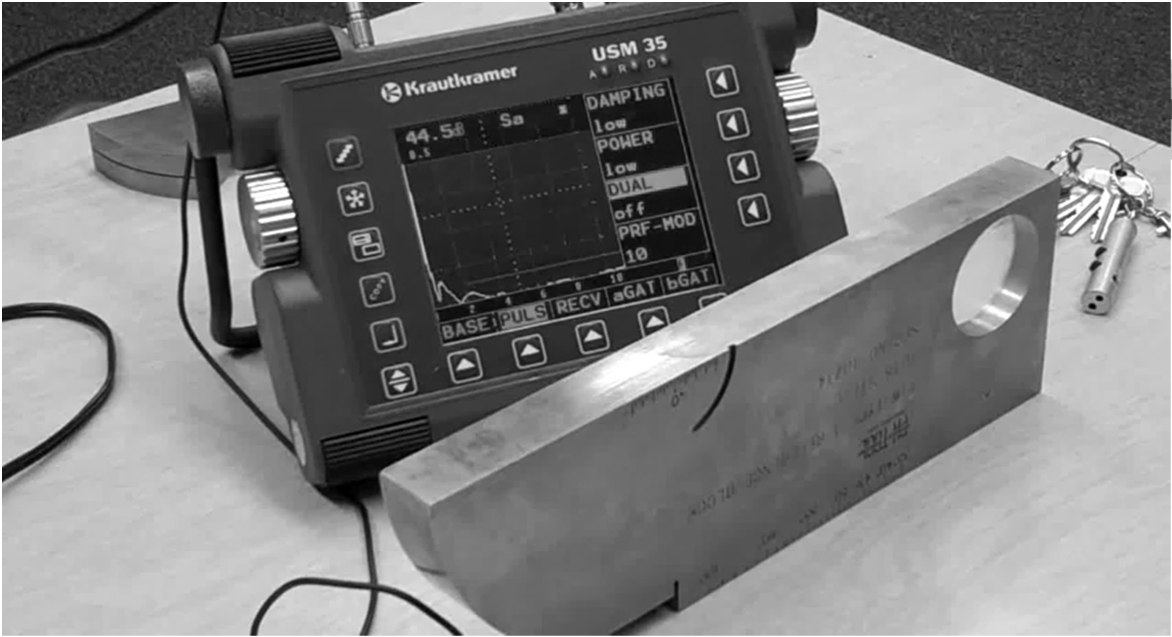

- 超音波測厚(含 Ligament 裂縫深度量測及迴轉軸瑕疵偵測):25 項,契約預計 3,741 點——其中鍋爐本體 20 項 3,671 點
- 超音波材質衰減量測:12 項,3,060 點
- 超音波氧化層厚度量測:3 項,153 點

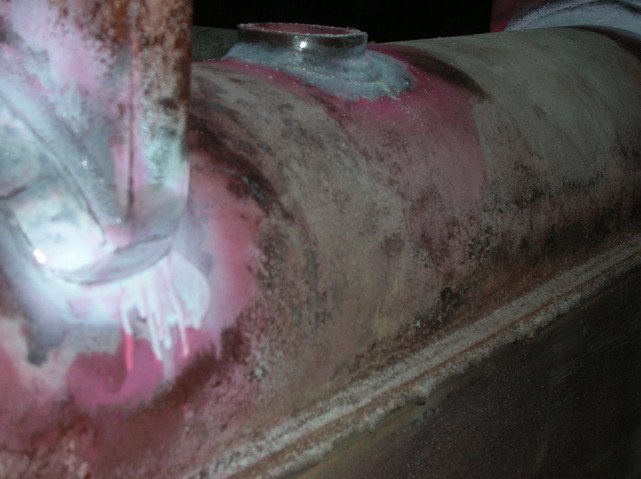

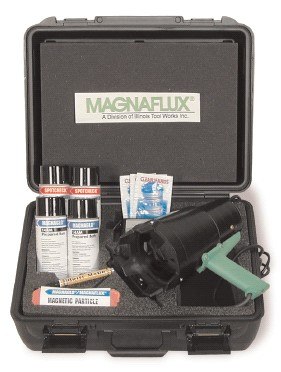

- PT 及 MT:36 項,兩法共用 1,599 處——其中鍋爐本體 30 項 1,576 處

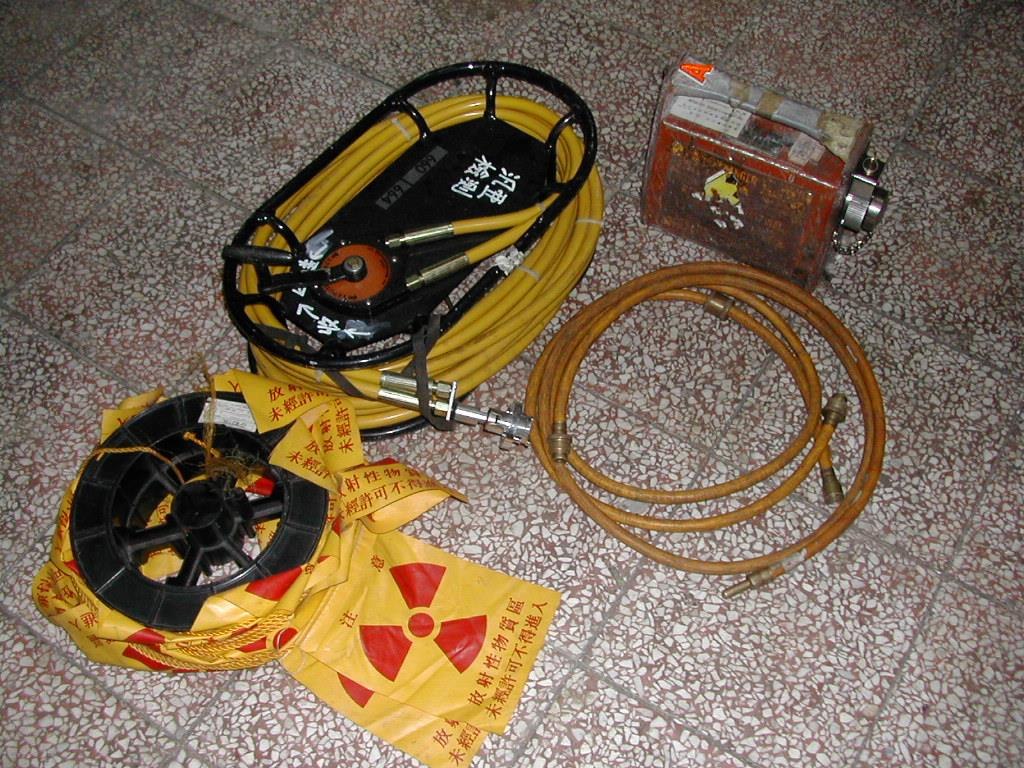

- VT、RT:依機關要求施做,未定量;爐管焊道全數 RT 另有明文
「其中鍋爐本體」是本站把逐項數量依分類加總(calculated);輔機項目 11 項先收起、資料未刪,契約合計照原數。 同時命名協三機與協四機,不乘二、不分攤,也不是本次核定點位。
③ 五種檢測方法:怎樣才算做對
④ 切管化驗:大修裡的支線
切管化驗:大修裡的支線,不是第七種 NDT
超音波測厚、衰減、氧化層量測看的是管壁;切下一段管送實驗室,是另外查材質有沒有劣化、管內結了多少垢、垢裡有什麼。兩件事答案不同,衰減低不能直接換算成結垢量。

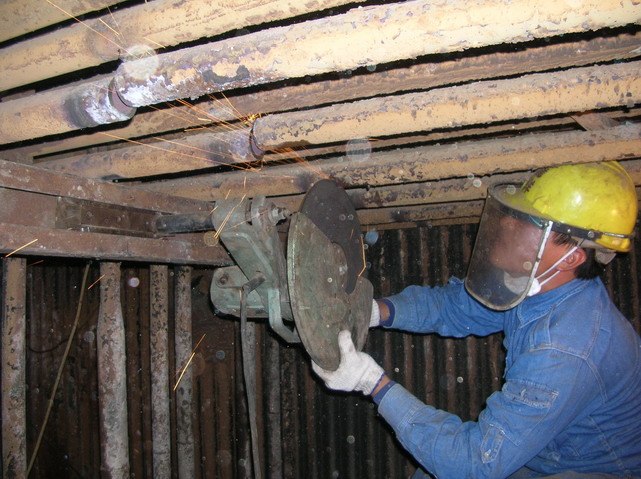

- 現役管切樣分析(契約明文):需要切樣送驗或 NDT 判定不良時,由廠商切除換新;切除長度與位置依機關檢驗員指示。查無統一樣長、支數或「化驗 3 天」回報承諾。
- 新購管進料驗收(契約明文,限協四機後牆新管):會同抽樣 1 支送公立或學術機構,做金相、成分與機械性質;不合格再取樣 1 次。不泛化成協三本次都要。
- 樣品要能對回原管:機組、牆/管組、管號與起算端、高程、火側方向、照片,送驗單與實驗室收件確認同一識別;報告回來再綁回管號(教學建議)。
- 歷史實驗室收件到出報告曾是 49、46、20 天(歷史日期差),不是本次交期;要不要等報告才放行由主辦決定。
- 化學洗:最晚已讀的 115/6/24 討論結論是協三本次擬暫不洗、依大修切管分析再評估;不是已核定施工令。
詳細內容載入中;上面的摘要可先閱讀。
